编制与使用说明
一、《新疆沙漠地区公路工程定额》是地区性公路专业特殊项目定额;适用于新疆地区沙漠公路工程计价,是编制沙漠地区公路工程估算、概算、施工图预算的依据。
二、本定额包括预算定额、概算定额、估算指标。对沙漠地区公路工程的特殊项目编制了定额,与一般地区公路工程相同的项目,遵从交通运输部现行公路工程定额和指标,与交通运输部《公路工程概算定额》(JTG/T B06-01—2007)、《公路工程预算定额》(JTG/T B06-02—2007)配套使用。
三、本定额按每工日8小时计算。
四、定额中的工程内容,包括定额项目作业的全过程。定额内除扼要说明的施工主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
五、工程量计算规则及说明
(一)概预算定额
1.原地面清理:以1000m2为单位,编1目;适用于沙漠公路原地面中盐壳、芦苇、杂草等地段;伐树挖根适用于直径大于250px以上树木,以10棵为单位。工程数量由设计提出。
2.推土机推沙:以1000m3天然密实方为单位,按推土机功率大小分6目。
3.挖掘机挖装风积沙:以1000m3天然密实方为单位,按不同挖掘机斗容量分2目。
4.自卸汽车运输风积沙:以1000m3天然密实方为单位,按自卸汽车装载质量分6个子目。该定额适用于风积沙平均运距在15km及以内的运输,当运距超过15km时,可按社会运输运价计算。
5.机械碾压沙基:分填方沙基碾压和路堑碾压2目;填方沙基干压实按风积沙的推运方式分推土机推沙和汽车远运沙2个子目,以1000m3压实方为单位;路堑碾压以1000m2面积为单位;汽车远运沙压实中洒水车台班为自卸汽车在沙基上行驶、调头时的工作措施费。
6整型碾压沙基包边土:按包边土材料分2目,以1000m3压实方为单位;包边土不含洒水费用,如需洒水,洒水费用另计;定额中包边土消耗量为堆方数量,包边土的挖装、运输另计。
7.整修沙基:分整修路拱和整修边坡2目。整修路拱以1000m2为单位,整修边坡以1公路公里为单位;边坡整修适用于沙基路段,综合了路堑段积沙平台的整修,不适用于包边土路段边坡整修工作。
8.铺设编织布:以1000m2面积为单位。仅适用于风积沙与砂砾的隔离。
9.养护砂砾底基层:以1000m2•月为单位,根据沙漠公路工程递进法施工特点,砂砾底基层养护按2个月计列。
10.养护基层:以1000m2清沙面积为单位,适用于面层铺筑前的基层清沙。
11.草方格固沙:以1000m2固沙面积为单位,按芦苇、棉杆、稻草、草帘子等不同材料分5目,按重沙区、中轻沙区及草柴用量分17个子目。
12.土工物固沙:以1000m2固沙面积为单位,按土工袋、编织方格网分2目。
13.砂砾固沙:以1000m2固沙面积为单位,按砂砾厚分2目。
14.高立式阻沙栅栏:以单边1000m为定额单位,按不同材质分2目,芦苇栅栏按不同用量分3个子目,编织网栅栏1个子目,重沙区需设两道阻沙栅栏时按双边计算,阻沙栅栏下固沙芦苇方格按固沙芦苇方格计算;芦苇沙障栅栏为疏透型,分每米用苇1.75kg、2.0kg、2.5kg3个子目,苇高3750px,埋入沙中20 cm,与此不符时可调整用苇量;编织网栅栏每米用编织网0.24 kg。
15.修筑沙漠区砂砾便道:以1公路公里为单位,按便道路基路面宽分2目,根据不同地形条件和沙区分4个子目;适用于修筑沙漠地区沙基砂砾便道,沙漠区砂砾便道指料场(远运风积沙料场、拌和站、预制场、驻地)等至路线间运输距离。便道宽度及长度由设计提出。
16.养护沙漠区砂烁便道:以公里•月为单位,按便道路面宽分2目;便道养护时间根据各料场、拌和站、预制场、驻地使用时间确定。
17.砂烁料运输汽车调头平台:以10处为单位,按不同公路等级分2目;适用于流动沙漠区砂砾底基层递进法施工时汽车运输调头作业;一般按路线每200~300m长设一处计算。
18.砂砾料转运场:以铺设面积1000m2/处为单位,适用于流动沙漠区递进法施工作业段,一般按路线每30km一处计算。
19.推挖集水坑:以1处为单位,接推挖体积m3计价。适用于沙漠公路适宜的水源推挖,一般按路线每10km—处计算,体积大小根据地下水状况由设计提出。
(二)估算指标
1.沙基:以1000m3为单位,工程量按设计断面计价方数量计算;按不同的填筑方式分5目;本指标已综合了原地面清理、推填、碾压、整型等内容。
2.防沙固沙:以1000m2固沙面积为单位, 综合了草方格及高芦苇沙障栅栏。
3.路面辅助工程:以1000m2为单位,工程量由设计提出。
4.沿线辅助工程:以1公路公里为单位,包括修筑施工便道、调头平台、砂砾料转运场、集水坑等内容。
(三)土方体积的计算

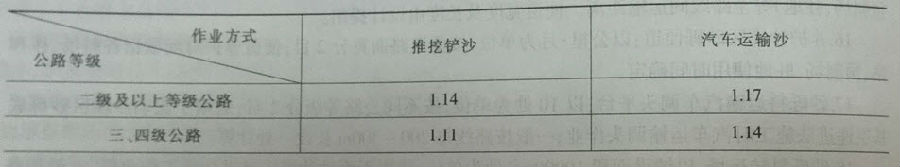

沙基挖方按天然密实体积计算,填方按压实后的体积计算。当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,采用的定额乘以下系数:
六、沙漠公路工程定额其他工程费、企业管理费取费项目归类
1.原地面清理、推土机推沙、挖掘机挖装风积沙、碾压沙基、整型碾压沙基包边土、整修沙基按机械土方取费;
2.自卸汽车运输风积沙按汽车运输取费;
3.铺设编织布、砂砾底基层养护、基层养护、沙漠区砂砾便道修筑、养护按其他路面取费;
4.草方格固沙、土工物固沙、高立式阻沙栅栏、砂砾固砂、砂砾料运输汽车调头平台、转运场、集水坑按构造物Ⅰ取费。
七、定额中沙区划分:中、轻沙区为固定沙丘或沙区(沙垄、沙堆、沙山地段)密度分布小于50%、高度小于10m;重沙区为沙丘密度分布大于50%、高度大于10m。
关于发布《新疆沙漠地区公路工程定额》(试行)的通知
新交造价[2008]1号
伊利州交通局,各地州、市交通局,厅属有关单位:
为完善新疆公路工程计价依据,合理确定沙漠地区公路工程造价,交通厅组织有关单位和人员编制完成了沙漠地区公路工程定额,现予发布,并将有关事项通知如下:
一、 该定额自2008年7月1日起试行,与交通运输部发布的《公路工程基本建设项目概算预算编制办法》(JTGB06-2007)及概算预算定额配套使用。
二、 该定额由新疆公路工程造价管理站负责解释并组织发行。
三、 清各有关单位在使用中注意总结经验,积累资料,将发现的问题和修改意见函告新疆公路工程造价管理站。
二〇〇八年一月十八日
